10月31日,中油电能热电一公司三号机组B检中,实验发现发电机定子绝缘从检修前的300兆欧突然降至3.86兆欧,供热在即,机组启动受阻。
随着室外气温逐渐下降,热用户所需求的热量也在与日俱增,缺少一台机组运行,供热量只能达到热用户需求的75%,因此查找出影响三号发电机绝缘薄弱的故障点迫在眉睫。
一号机组60多天的大修工作刚刚接近尾声,热机检修部、电控检修部的干部员工,来不及卸下疲惫,快速反应、迅速集结,转战到三号发电机的抢修现场,主厂房里一场速度与时间赛跑的“攻坚战”正在上演。
拆螺栓、卸油封、抬轴瓦;
铺轨道、垫护板、吊大盖;

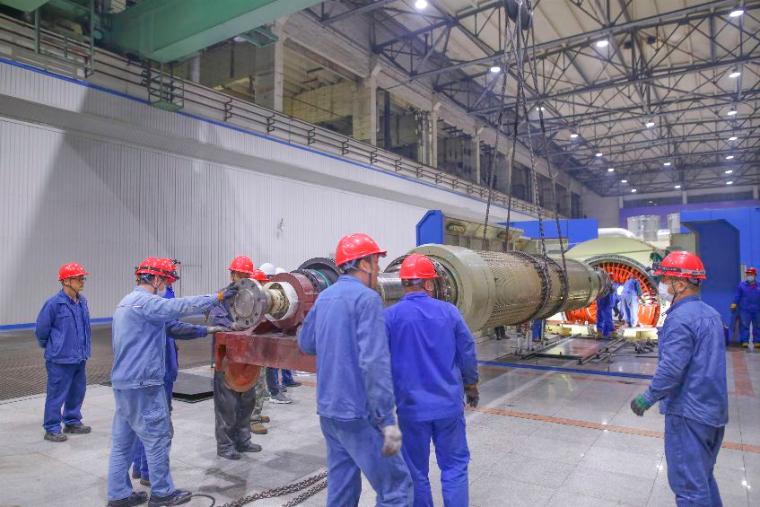

支千斤、挂钢丝、抽转子;
相关专业的50多名干部员工,打破常规工作模式,挑灯夜战抢进度,白天黑夜连轴转,以往需要7天的发电机拆解工作,35个小时就备具抽转子条件,11月2日19时28分,发电机转子稳稳地划出了定子膛。
为尽快找到绝缘薄弱点,公司研究决定进行直流电压放电冲击试验,将绝缘薄弱点击穿。没有现成的实验设备,电控检修部高压班的员工,发扬“有条件要上、没有条件创造条件也要上”的闯劲,利用电压互感器、调压器、硅堆、电容等设备,组装出一套具有直流电压放电冲击功能的实验设备。
通电、升压、冲击、放电……经过几轮反复实验,终于在发电机两侧定子线圈、A相中性点瓷瓶底部查找出多个轻微放电点。
拆除端部槽楔、清理线圈表面油污、更换出线套管绝缘……19兆欧、195兆欧、721兆欧,随着时间一分一秒的流逝,三号发电机A相绝缘稳步向好,直流耐压试验符合电力预防性实验标准,满足启机条件。
10月5日9时,发电机转子回穿;
11月6日17时,发电机端盖回装;
11月7日20时,发电机气体置换;
11月8日14时,锅炉上水、锅炉蒸汽推动、机组冲转……
11月9日14时55分,三号发电机与系统成功并列。
厂房里检修后的三号发电机组发出欢快低沉的轰鸣声,与其它三台机组满出力运行,为油田输出平稳电能,为油城百姓输送温暖热源。(崔利斌)
